【2026年秋開業】ハイアット セントリック 札幌(Hyatt Centric Sapporo)/北海道・札幌 大通公園

ハイアット ホテルズ コーポレーションのライフスタイルブランド「ハイアット セントリック」が、2026年秋に北海道・札幌の中心部に「ハイアット セントリック 札幌」を開業予定です。NTTアーバン デベロップメント(NTT都市開発)が開発する地上26階建て複合施設「アーバンネット 札幌 リンク タワー」(2026年6月完成予定)の1階と17〜26階に入居する全216室のこのホテルは、ハイアットとして札幌初・道内2軒目(パーク ハイアット ニセコに次ぐ)の物件で、旧HBC(北海道放送)跡地という希少な立地に誕生します。

Index

注目ポイント3選

① 旧HBC跡地・赤レンガ庁舎の隣 — 札幌を代表する歴史的景観地

ホテルは旧北海道放送(HBC)放送センターの跡地に建つアーバンネット 札幌 リンク タワー内に位置します。北海道開拓の象徴として知られる「北海道庁旧本庁舎(赤レンガ庁舎)」まで徒歩1〜2分、大通公園まで徒歩約5分という札幌でも最も歴史的・文化的な景観地のアドレスです。地下通路でJR地下鉄大通駅に直結しており、JR札幌駅まで徒歩約10分のアクセス性も優れています。

② 建設不備と全面建て直しを経た「奇跡の開業」— 2024年→2026年秋

本プロジェクトはNTT都市開発が発注し大成建設が施工しましたが、2023年3月に大成建設が鉄骨接合部のボルトサイズ偽装(設計値より最大21mm小さい)・床・天井コンクリート厚の基準未達(245箇所、平均6mm薄い)という深刻な建設不備を発覚・公表しました。15階まで建設済みだった鉄骨を全て解体して建て直す異例の対応が実施され、当初2024年春予定の開業は2年以上遅延し、建物本体(アーバンネット 札幌 リンク タワー)は2026年6月完成予定、ホテルの開業自体は同年秋にずれ込む見込みです。大成建設は関連損失として約240億円を計上しています。

③ パーク ハイアット 札幌(2029年予定)への布石 — ハイアットが札幌を二段階で攻略

ハイアットは2024年8月にパーク ハイアット 札幌(2029年開業予定)を発表しており、ライフスタイル層向けのハイアット セントリックと最上級ラグジュアリーのパーク ハイアットという二段階の展開で札幌市場を攻略します。また2026年にはハイアット初の日本独自旅館ブランド「アトナ(Atona)」の第1号物件が開業予定で、国内観光客と国際富裕層の双方を照準とした日本最大規模のハイアット展開が進んでいます。

周辺環境

大通公園は東西に約1.5km伸びる札幌の中心緑地で、冬はさっぽろ雪まつり・夏はビアガーデン・秋はオータムフェストの会場として通年賑わいます。周辺にはテレビ塔・丸井今井(百貨店)・さっぽろ地下街(オーロラタウン・ポールタウン)などが集まり、すすきの・二条市場・狸小路商店街へのアクセスも良好です。ホテルから羽田へは国内線で約1時間30分、ニセコ(新千歳空港)へは電車で約1時間です。

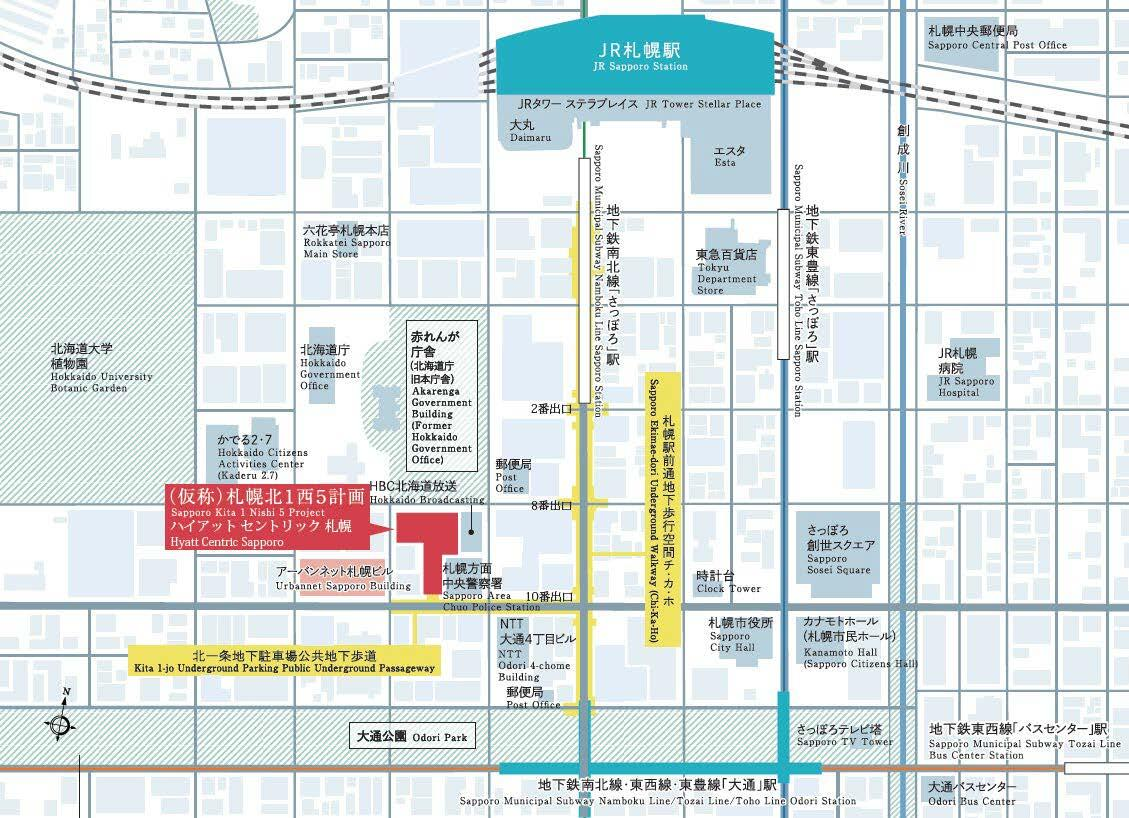

アクセス

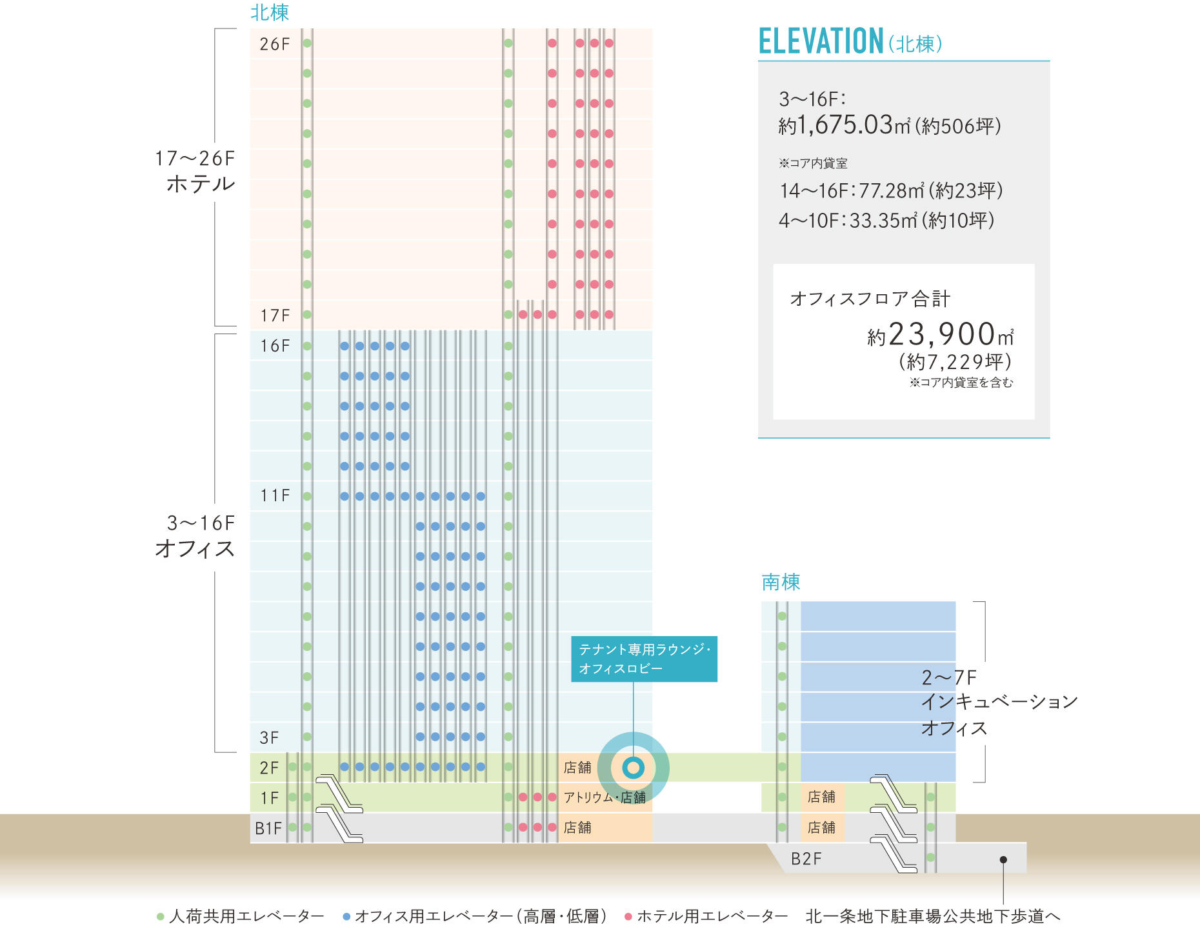

所在地:北1条西5丁目1-4、中央区、札幌市、北海道(アーバンネット 札幌 リンク タワー17〜26階)
